802兆瓦!华东院总承包的国内单体容量最大海上风电项目完工

2021/12/13 文章来源:ChinaOffshoreWind

日前,随着最后一台风机安装完成,由华东院总承包的国内单体容量最大海上风电项目——江苏启东海上风电场主体工程全部完成,为后风电时代大体量、规模化风电场建设提供推广模板。

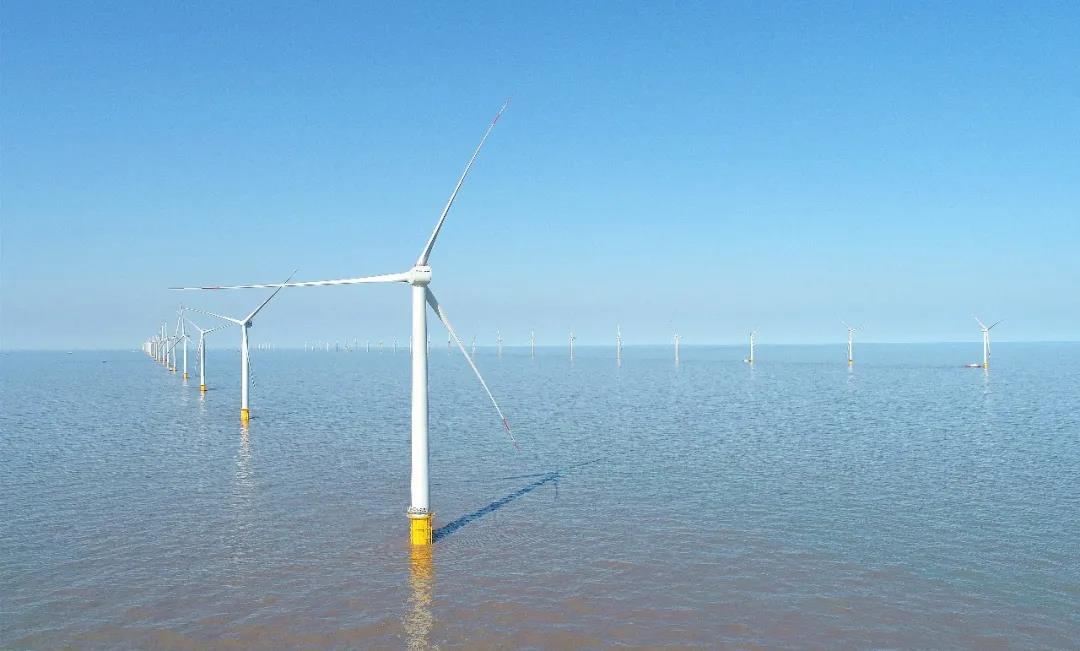

项目位于江苏启东市长江入海口北侧,场区中心离岸约40公里,总装机容量802兆瓦,由H1H2H3三个独立核准的风电项目组成。共计安装4个厂家、7种机型的134台风力发电机组,是当前国内单体容量最大、机型配置最多元的海上风电项目。

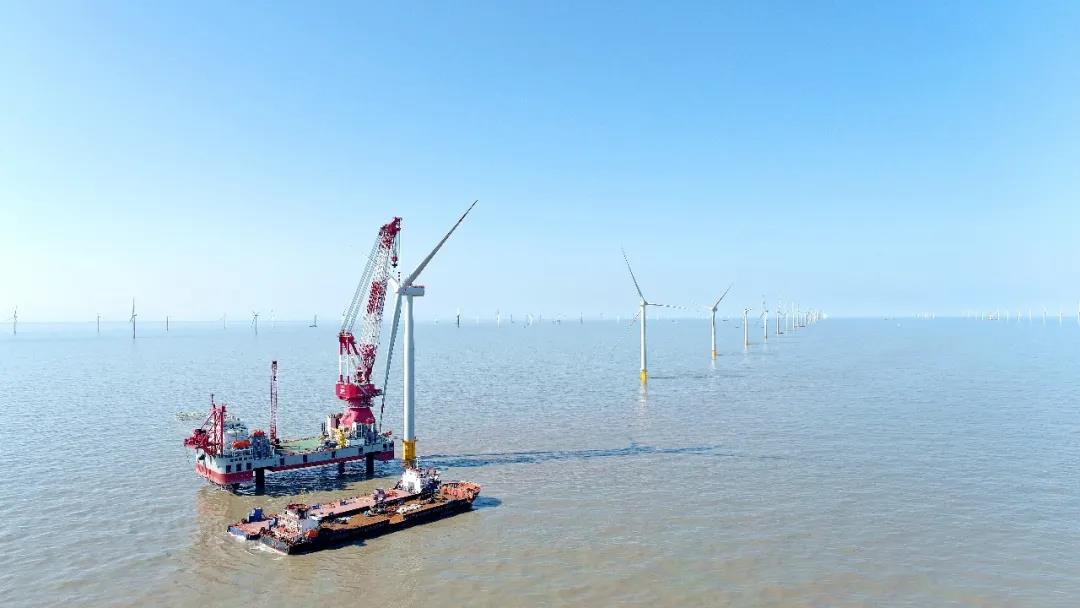

江苏启东海上风电场风机吊装

H1H2H3三座风电场分别独立建设一座220千伏海上升压站,共建一个陆上集控中心,是我国首座“三站合一”的海上风电场。同时,该项目是全国首个外加电流规模化推广应用的项目,为海洋环境保护进行友好探索。

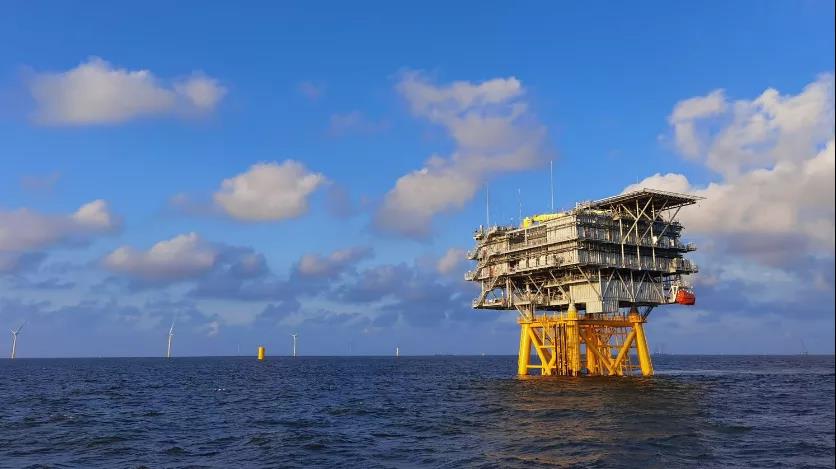

江苏启东海上风电场海上升压站

工程建设中,面对海域涌浪大、地质条件复杂、季风期及台风期施工窗口期短、国内海上风电“抢装潮”和常态化疫情防控下工期紧张等多重挑战,华东院统筹组织部署、科学调配资源,严控质量、进度与安全,创造了“单月单船完成14根单桩沉桩、“单月完成31台风机安装等海上风电工程纪录。

项目团队部分成员

项目并网发电后,预计年上网电量22亿千瓦时,同比火电,每年可节约标准煤76.6万吨,减排二氧化碳146.9万吨,对推动当地产业结构调整,助力实现“碳达峰”“碳中和”目标具有重要意义。
